屋面防水工程施工方法及技术措施
1. 工艺流程:
基层处理→涂刷基层处理剂→涂布2㎜厚聚氨脂防水涂料→附加层法施工→三元乙丙卷材与基层涂专用胶→晾胶→卷材铺贴收头粘接→卷材接头密封→蓄水试验→防水层验收→做保护层。
2. 基层处理
找坡施工前,应先事先清理屋面上垃圾,预埋落水口、出水口,完成伸出屋面的所有管道,管边根部用细石砼分两次灌密实,以保证不发生漏水。
3. 聚氨脂防水涂料:
(1)基层应干燥,含水率以少于9%为宜。
(2)涂膜施工工艺
施工顺序:基层处理→落水口→管根增强处→涂刷底层涂料→涂布第一道涂膜防水层。
(3)涂布顺序应先垂直面后水平面,先阴阳角及管根,细部后大面,每层涂布方向应顺直。

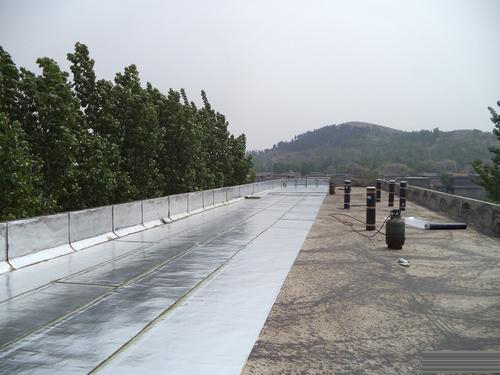

4. 三元乙丙防水卷材施工方法及技术要点
①、卷材在大面积铺贴前,排气槽屋面拐角、天沟、落水口、屋脊等易渗漏薄弱环节应加铺一道附加层。
②防水卷材铺贴方向,卷材应平行于屋脊方向从檐口处往上铺贴,双向流水坡度卷材搭接应顺流水方向。
③、卷材从流水坡度的下坡开始,接卷材规格弹出基准线铺贴。并使卷材的长向与流水坡向垂直,注意卷材的配置应减少阴阳角处的接头。
④、铺贴平面与立面相连接的卷材,应由下向上进行,使卷材紧贴阴阳角,铺展时对卷材不可拉的过紧。且不得有皱折、空鼓等现象。
⑤、阴角处上翻250㎜,卷材收头采用金属压条钉压,最大钉距不应小于900㎜,然后用密封材料将接缝和压条顶缝嵌填密实。
⑥、管道四周防水层收头处,应采用金属箍筋箍紧。并用密封材料嵌填密实。
5、排气、压实:
①、排气:每当铺完一卷卷材后,应立即用干净松软的长把滚刷从卷材的一端开始,朝卷材的横向顺序用力滚压一遍,以排除卷材间粘接层间空气.
②、压实:排除空气后,平面部位可用外包橡胶的长300㎜重30㎏的铁辊辊压,使卷材与基层粘接牢固,垂直部位用手持压辊辊压。
③、卷材末端收头及封边嵌固:为了防止卷材末端剥落,造成渗水、卷材末端收头也可采用聚氨脂嵌缝膏或其它密封材料封闭,当密封材料固化后,表面再涂刷一层聚氨脂防水涂料,然后压水泥砂浆压缝封闭。
6、卷材的接头粘贴:
高分子卷材(三元乙丙)搭接缝用丁基胶粘剂A、B两个组份,按1:1的比例配合搅拌均匀,用油漆刷均匀涂刷在翻开的卷材接头的两个粘接面上,静置干燥20min,即可从一端开始粘合,操作时用手从里向外一边压合,一边排除空气、并用手持小铁压辊压实边缘用聚氨脂嵌缝膏密闭。
7、防水层蓄水试验:
屋面三元乙丙防水层施工完毕后,经隐蔽工程验收,甲方、监理确认做法符合设计要求,符合施工规范。下来再做24小时蓄水试验,经检查确认不渗漏水,方可进行下道工序防水保护层的施工。
8、成品保护:
⑴、屋面防水层工程完毕后,应加强管理和保护,严禁在防水层上进行其它作业,造成破坏。
⑵、严禁在防水层上凿孔找洞,重物冲击,堆放杂物。
出现渗漏部位的施工技术要点及做法
